Dziennik inwestycji

Vista SzczyrkPlanowane oddanie: I kwartał 2026

Realne aktualizacje z placu budowy: postęp prac, etapy i zdjęcia. Bez marketingowych renderów — tylko stan faktyczny.

Ostatnia aktualizacja: 02 lutego 2026
Zobacz aktualizacje ↓
Zimowy postęp prac: Ciepło wewnątrz, zima na zewnątrz
Instalacje wewnętrzne / Stan zamknięty

Zimowy postęp prac: Ciepło wewnątrz, zima na zewnątrz

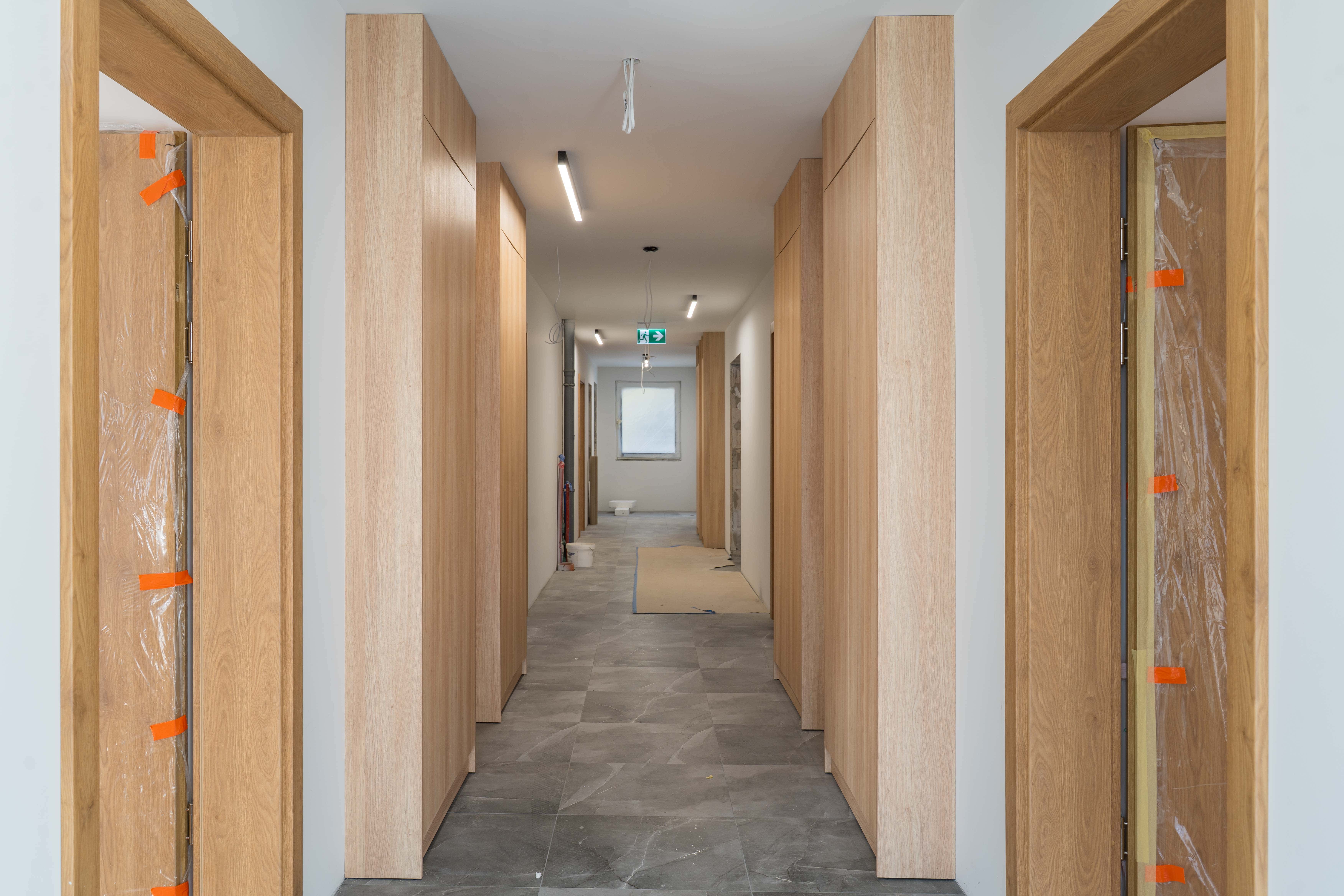

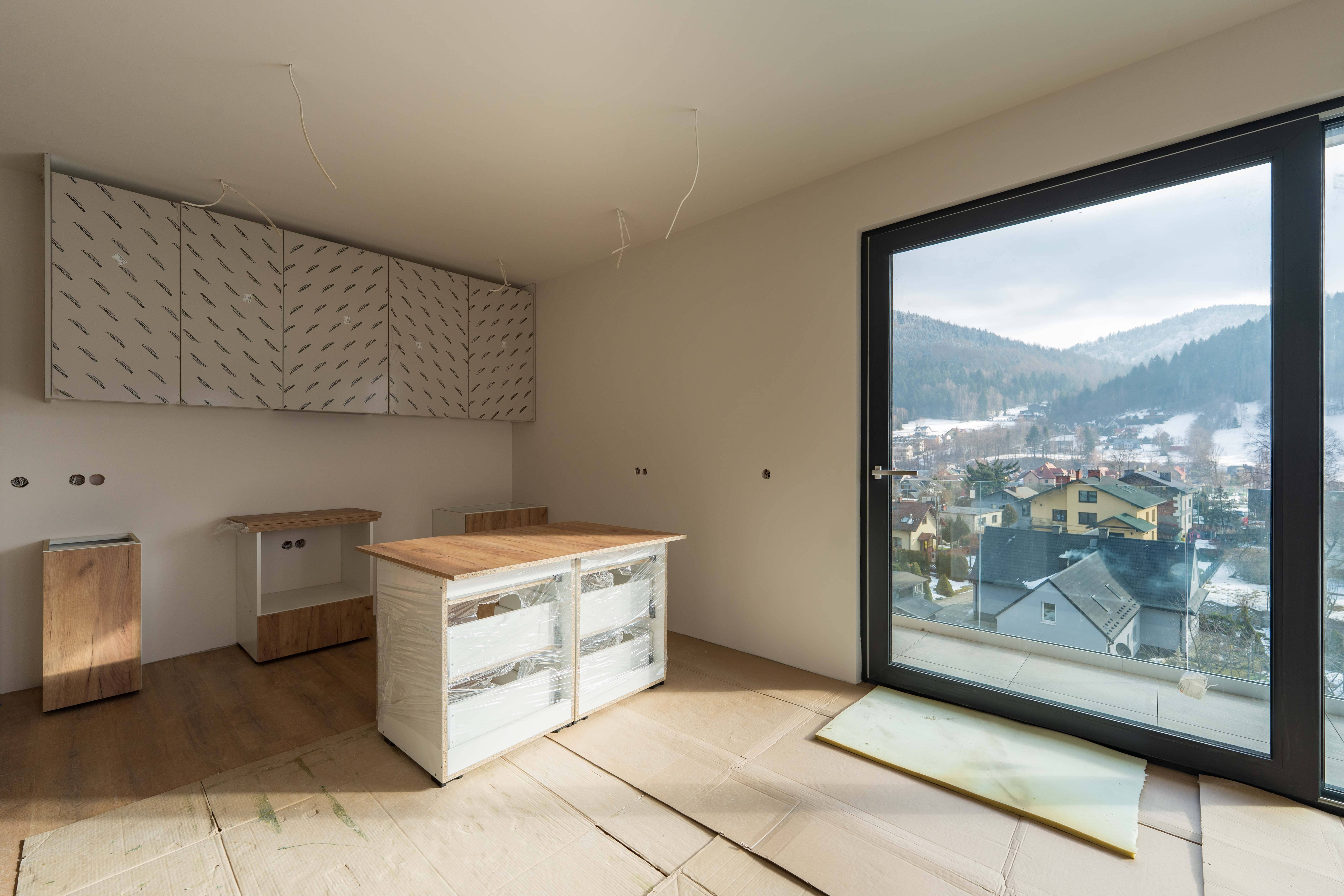

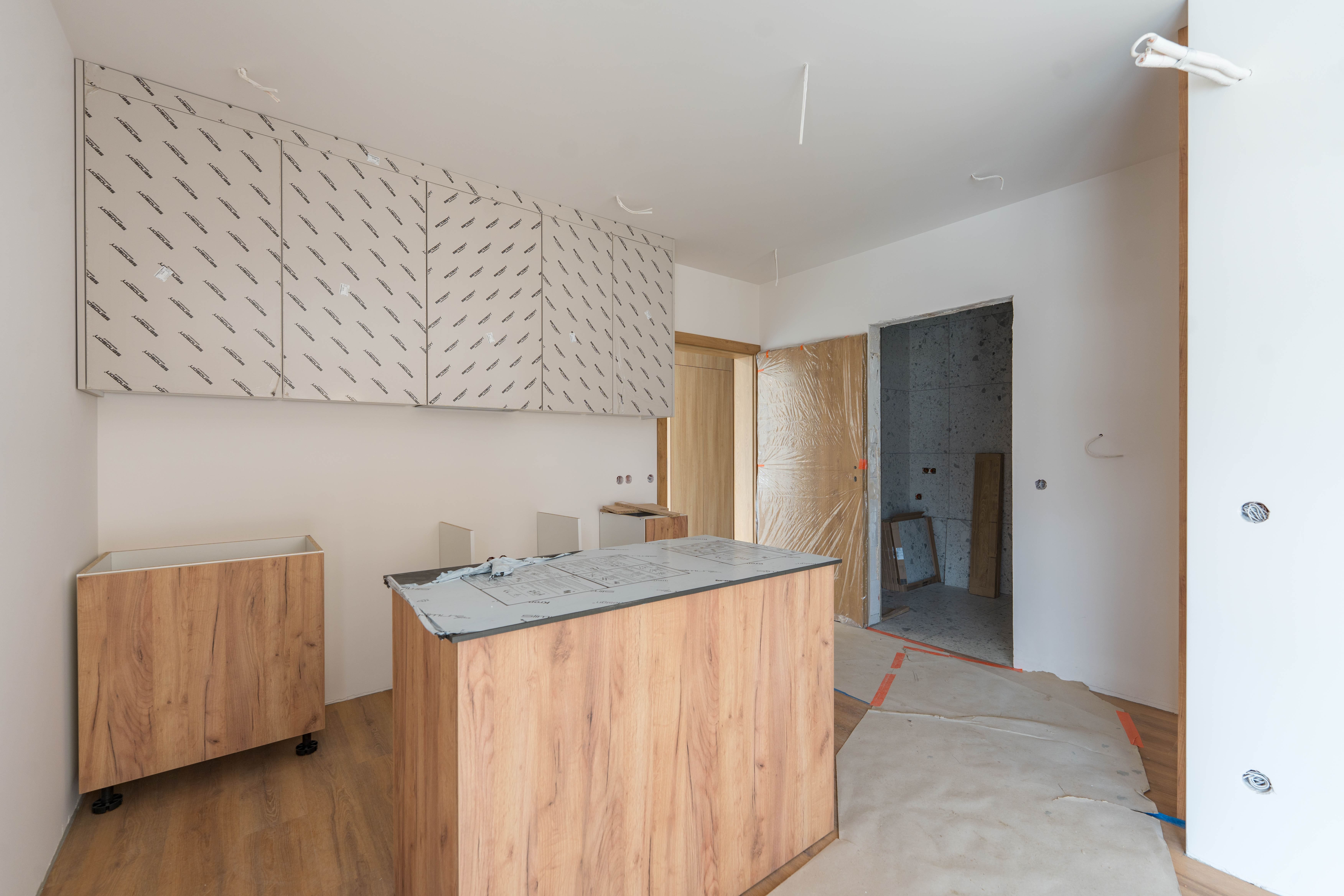

Mimo zimowej aury, prace na budowie nie zwalniają tempa. Budynek osiągnął stan surowy zamknięty – komplet stolarki okiennej jest już na swoim miejscu, co pozwala na utrzymanie odpowiedniej temperatury w środku. Obecnie koncentrujemy się na rozprowadzaniu instalacji ogrzewania podłogowego oraz przygotowaniach do wylewek. Widok ośnieżonego Skrzycznego z nowych okien robi ogromne wrażenie.

LUT 2026
Widok z zewnątrz: Słoneczna zima w górach
Prace wykończeniowe / Zimowa aura

Widok z zewnątrz: Słoneczna zima w górach

Na zdjęciach widać, jak duże przeszklenia "łapią" górskie słońce, a z wyższych pięter roztacza się niesamowity widok na ośnieżone szczyty i pobliską skocznię narciarską. To właśnie ten widok będzie witał przyszłych mieszkańców każdego ranka. Prace zewnętrzne są na zaawansowanym etapie, a my nie zwalniamy tempa!

GRU 2025
Przestronne wnętrza: Światło i przestrzeń
Wnętrza gotowe do aranżacji

Przestronne wnętrza: Światło i przestrzeń

Zapraszamy do środka! Tak prezentują się nasze apartamenty w środku słonecznego, zimowego dnia. Dzięki dużym przeszkleniom (okna typu portfenetr oraz drzwi przesuwne), granica między wnętrzem a górskim krajobrazem niemal znika.

LIS 2025
Raport z budowy: Zakończono dach, trwają prace nad ociepleniem
Stan surowy zamknięty / Prace ociepleniowe

Raport z budowy: Zakończono dach, trwają prace nad ociepleniem

To kluczowy moment – "ubieramy" budynek w warstwy izolacyjne. Już wkrótce te białe ściany zaczną pokrywać się szlachetnym drewnem, które widzieliście na wizualizacjach. Otoczenie bujnej, letniej zieleni pokazuje, jak spokojna i przyjemna jest ta lokalizacja.
